古交兴能电厂至太原供热长输工程选址研究方案

2013-12-25 08:55:30 来源: 搜狐焦点网

  古交兴能电厂至太原供热长输工程概况

  古交兴能电厂至太原供热长输工程是从古交兴能电厂引热,穿越古交市区、山区,为太原市市区输送热量的供热工程。起点为古交兴能电厂,末端为太原市万柏林区中继能源站,全程37.8公里,高差约180米,设计供回水温度为125/20℃,具有大温差、大高差、长距离输送三大特点。古交兴能电厂位于山西省太原古交市木瓜会村南,规划装机容量3000MW,其中一期2×300MW和二期2×600MW已陆续投产;三期规划建设2×600MW机组。古交兴能电厂位于山西省太原古交市木瓜会村南,规划装机容量3000MW,其中一期2×300MW和二期2×600MW已陆续投产;三期规划建设2×600MW机组。古交电厂设计总抽汽供热量1965MW,回收余热量1693MW,长输管线输送散热损失170MW,末端燃气调峰容量752MW,供热能力达到4240MW(3691万GJ/a),实现供热面积5000—8000万米2。

  古交兴能电厂至太原供热长输工程沿途需设置中继泵站3座,中继能源站1座,事故定压站1座。

  中继泵站与中继能源站选址

  1.古交市区泵站

  拟建地址:河口镇寨上村,紧邻规划的滨河北路。

  规划总用地:1.96公顷(29.4亩)。

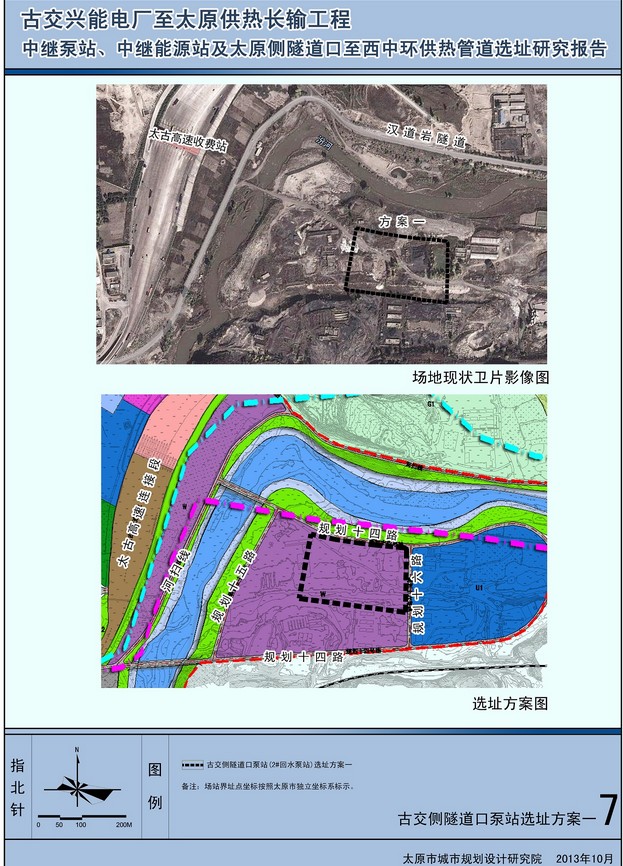

  2.古交侧隧道口泵站

  拟建地址:北起规划十四路,南至规划十四路,西起规划十五路,东至规划十六路(路名取自《古交市河口镇总体规划(2012-2030》)。

  规划总用地:2.43公顷(36.45亩)。

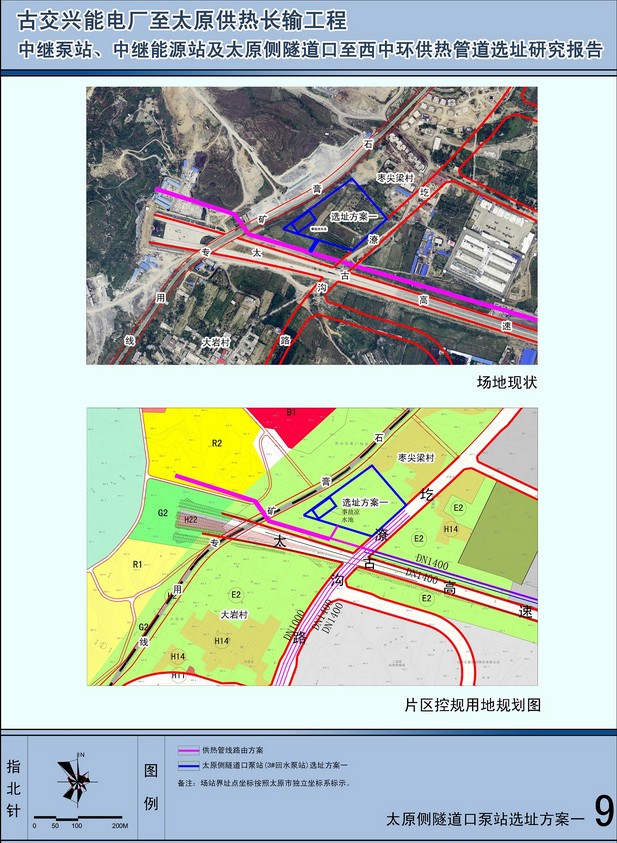

  3.太原侧隧道口泵站

  拟建地址:北距枣尖梁村现状高层小区距离约300米,南至高速北侧绿化带,东起规划圪潦沟路(红线30米),西至现状石膏矿厂铁路线。

  规划总用地:1.95公顷(29.25亩)。

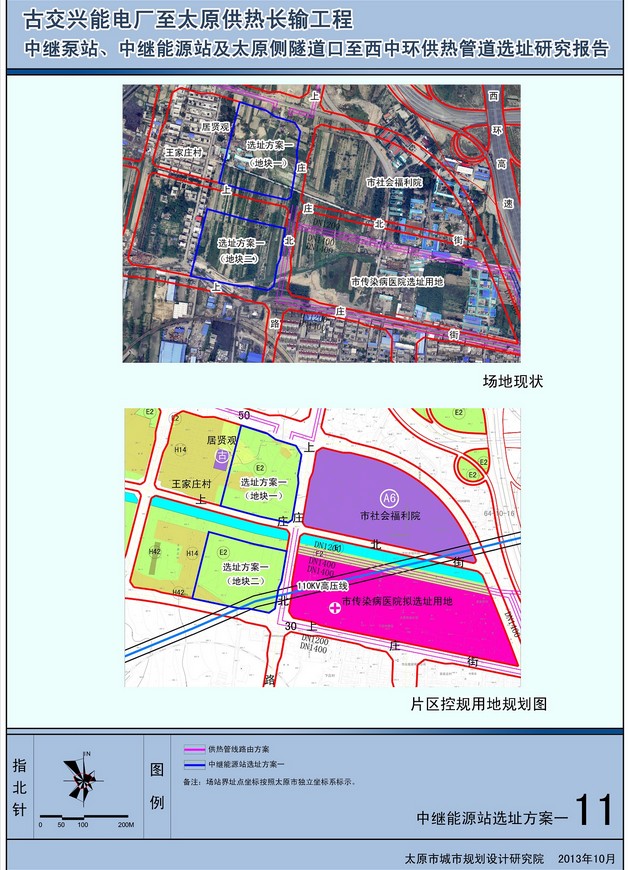

  4.中继能源站

  拟建地址:北起50米城市主干路,南至上庄街,西起王家庄村现状村庄住宅,东至上庄北路。

  规划总用地:8.78公顷(131.7亩)。

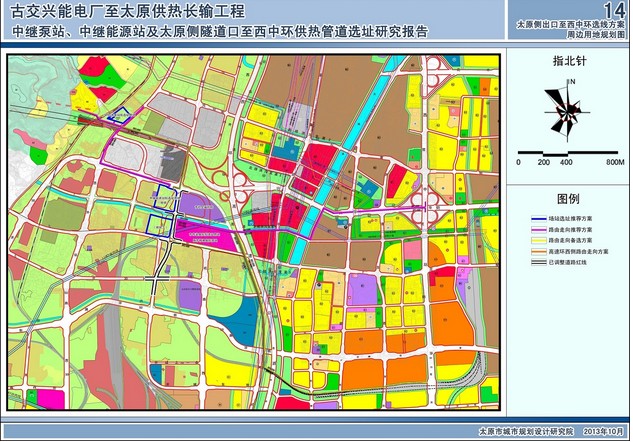

  太原侧隧道口至西中环供热管道路由

  长输管网出隧道口后向东敷设至太原侧隧道口泵站(3#泵站),3#泵站选址东侧出线,4根供热管道沿规划的圪潦沟路向南敷设下穿太古高速公路至规划西外环路,东折,向东敷设进中继能源站。经中继能源站隔压换热后,太原市城市供热一次网从中继能源站选址东侧出线,六根供热管道沿规划的北排洪沟支渠南侧30米防护绿地向东敷设至西环高速,2根DN1400的供热管道与拟建的供热主干管在西环高速西侧碰接,另外2根DN1400与2根DN1200供热管道下穿高速后继续向东沿北排洪沟支渠南侧15米防护绿地敷设至北排洪沟东侧抢险路的绿化带中,然后北上敷设至兴华西街北侧,东折向东直埋敷设至西中环,与西中环现状的供热管道预留的DN1400与DN1200甩口碰接并网。路由长度:4.4公里

  研究结论

  (一)选址方案行业准入性结论

  本项目充分利用大规模热电联产的集中供热热源,回收电厂余热,在不增加任何能耗的基础上解决城市供热难题,可减少一次能源、化石能源的消耗,本工程采用的“吸收式热泵”和“吸收式换热”技术已纳入到2013年住建部颁布的《绿色建筑行动方案》中进行推广,因此,本项目符合国家、山西省的行业准入政策。

  (二)选址方案城乡规划相容性结论

  本项目各场站紧密结合城市各层次规划,较大程度减小了的对城市建设的影响。管网路由的选择主要采用河道防护绿地和城市主干道,除由于隧道口位置已确定,从太原侧隧道口至3#泵站的管网(长约300米)对晋峰城郊森林公园的居住用地产生分割外,其他管道对城市建设用地不产生分割,对城市发展方向和土地利用布局影响较小。

  (三)选址方案工程设施影响结论

  项目建设对区域交通未造成较大压力,对区域给排水、供电等公用设施系统影响较小。

  (四)选址方案资源环境影响结论

  本项目永久性占地没有占用基本农田,符合国家的土地使用政策。项目完成后对临时占地应切实做好土地复垦整理和生态修复工作。项目建设对人文和生态影响较小;对区域水环境、大气环境、声环境及固体废弃物的影响均符合国家的相关标准。具体施工时,应按照环境部门的批复文件执行。

  (五)选址方案安全性影响结论

  古交市区泵站、古交侧隧道口泵站在施工同期完善汾河河堤坝堰的修建,并在场址内修建雨水渠道,疏解从山体中泄流的洪水。中继能源站建设时应同期进行改造满足设防标准,或改线移出场地。在项目建设实施前应进行地质灾害评价与地震安全性评价,并取得有关部门相应的同意压覆资源文件。

  (六)选址方案经济影响结论

  本工程综合供热成本虽然高于常规热电联产热源,但显著低于燃气供热和普通燃煤集中供热锅炉房,经济上是可行的。

  (七)选址方案社会影响结论

  本项目永久性和临时性占地涉及拆迁征地,建设单位应积极与利益相关方协商,按照法律法规的有关规定进行补偿;施工完成后做好清理工作。项目建成后,将对城市环境、居民生活质量都有明显的提高。
